国庆、中秋“双节”假期,大唐石城子“光热+光伏”一体化清洁能源示范项目建设现场依旧是一片繁忙景象,建设者们坚守岗位,稳步推进项目建设,确保年内投运。

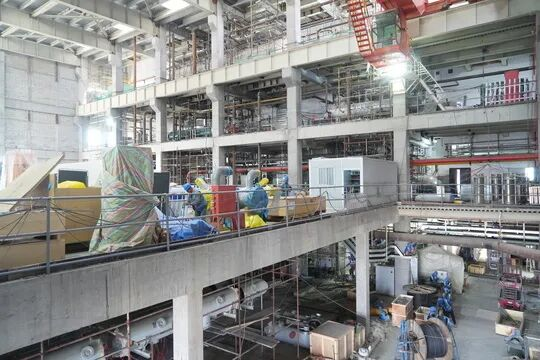

工人们正紧张地进行设备安装。融媒体中心记者郭子毅摄
作为国家第三批“沙戈荒”基地项目,该项目创新采用“光伏+光热”复合开发模式。其中光伏装机达90万千瓦、储热型光热发电10万千瓦。这种复合开发模式并非简单的叠加,而是通过新能源云平台实现智能化接入,构建起“光热储能+光伏发电”的协同模式。
大唐新疆发电有限公司东疆分公司石城子光伏项目经理张文文介绍,以前国内多是光伏和光热分开的实证研究,而该项目则是把光伏和光热两种技术合并在了同一个平台上进行实证研究。不仅研究光伏系统核心设备发电性能的优劣性和稳定性,也研究了两者在互补调峰以及在限电电量交易适用性的表现,做到了光伏和光热的联合实证。为以后大规模推广协同开发和高质量发展进行了积极探索。“光伏发电虽然成本低,但存在间歇性和波动性的固有缺陷;光热投资高,但有储热调节的优势。把两者结合起来,为未来大规模新能源占比提升,提供了一些技术支持。”张文文说。

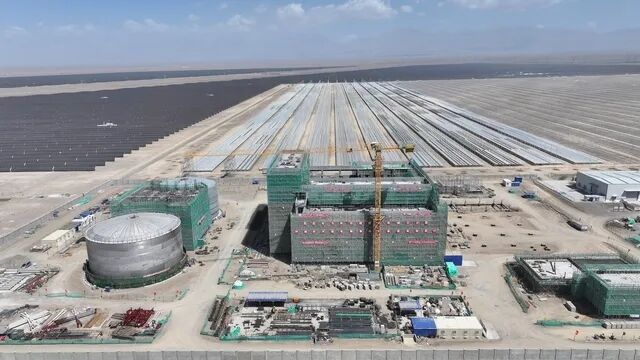

航拍项目施工现场。融媒体中心记者郭子毅摄
据介绍,该项目预计今年年底实现全容量并网,其平均年发电量将达22.1亿千瓦时,每年可节约标准煤66.4万吨,减少二氧化碳排放量172.7万吨。这不仅是一个庞大的能源项目,更是一个对环境保护和可持续发展有着深远意义的绿色工程。经过一年多的建设,项目取得了显著进展。
大唐新疆发电有限公司东疆分公司规划发展部(工程建设部)主任魏泽鹏说:“截至目前,项目已经完成了储盐水的制水工作,这一工作对下一步的调试工作起着至关重要的作用。同时,汽轮机的润滑油系统已经开始滤油,预计11月初完成;镜场区所有支路已经安装完成,冷盐罐的母管多数已经完成,热盐管道已经完成一多半,本月底母管基本上都能铺设完成。目前,项目部工作人员每天都加班加点优化策略,统筹安排接下来两个多月的工期,以确保项目年底能顺利并网。”
文|融媒体中心记者 田玉 郭子毅
