10月12日,随着最后一仓混凝土浇筑收仓,国网新源新疆哈密抽水蓄能电站上水库大坝及库周混凝土面板全部浇筑完成。这是继9月16日下水库拦河坝面板完成浇筑后,电站工程建设又一重要节点取得突破,为电站按期下闸蓄水奠定了坚实基础。

国网新源新疆哈密抽水蓄能电站下水库进出水口混凝土正在施工。哈密市融媒体中心记者郭子毅摄
记者在施工现场看到,目前上水库面板施工已基本完成,工人正在进行抹面施工。看似平整的坝面实际由一块块面板拼接而成,相邻面板间留有一道道接缝。这些接缝是工程设计中专门预留的——由于大坝堆石体可能发生沉降和变形,混凝土面板需要通过合理分块来适应坝体变形,减少开裂风险。在接缝处,施工人员还要安装铜止水带,并铺设其他材料,防止水从面板接缝处渗漏。

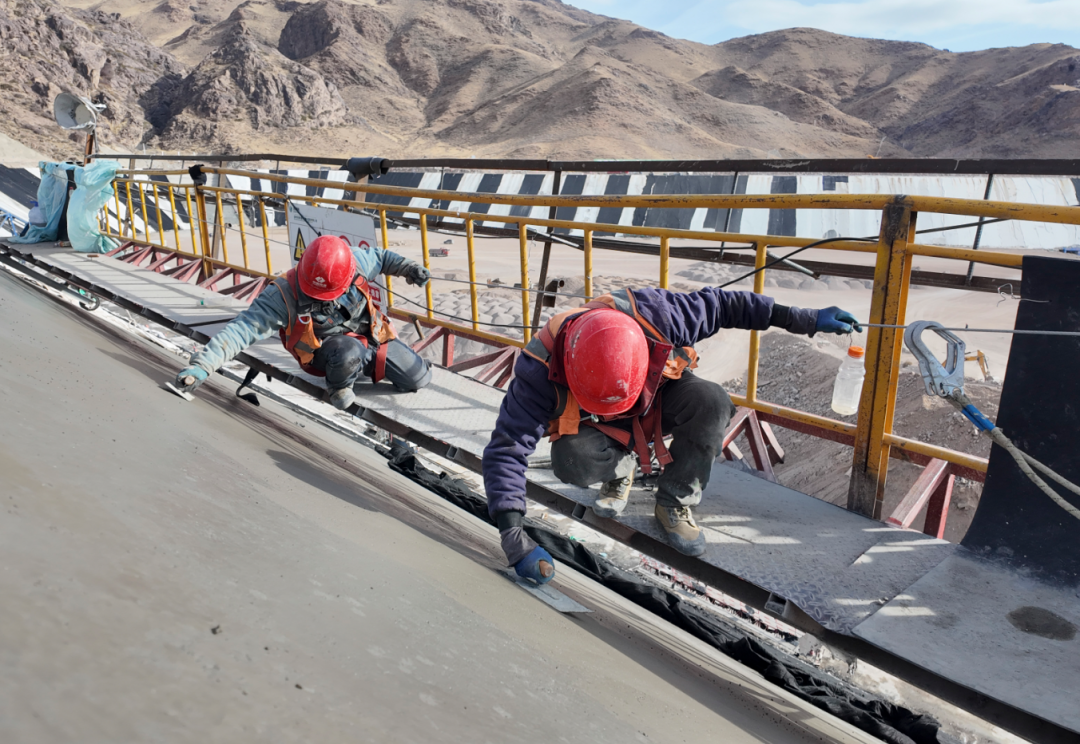

国网新源新疆哈密抽水蓄能电站上水库混凝土面板最后一仓混凝土浇筑完成,工人正在完成混凝土收面。哈密市融媒体中心记者郭子毅摄
中国水利水电第一工程局有限公司哈密抽水蓄能电站水库工程项目部项目经理高红力表示,抹面施工结束后,重点进行施工缝表面止水作业。他介绍,上水库大坝最大坝高49米,面板设计厚40厘米,大坝及库周共铺设混凝土面板193块,总面积约11万平方米。从今年5月首仓面板混凝土开始浇筑,经过4个多月的连续施工,全部面板混凝土已浇筑完成。
谈及施工全程的挑战,高红力表示,哈密区域昼夜温差大、风大,混凝土温控和防裂是施工的一大难点。“我们采用分仓跳仓、溜槽入仓和滑模连续浇筑等工艺,重点把控接缝位置、铜止水带安装焊接和侧模定位。同时,通过骨料预冷、错峰浇筑和后续养护等措施,将混凝土入仓温度控制在22摄氏度以内,降低面板开裂风险,确保浇筑质量。”

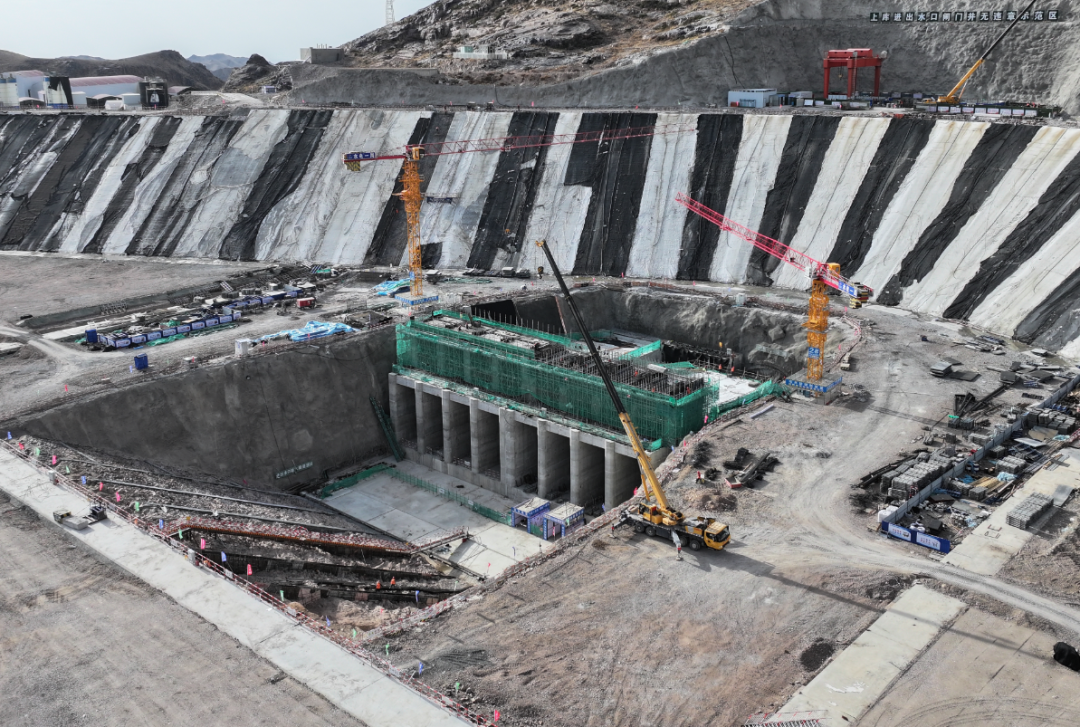

国网新源新疆哈密抽水蓄能电站上水库面板混凝土全部浇筑完成。电站上水库库岸面板正在养护、进出水口结构混凝土正在施工。哈密市融媒体中心记者郭子毅摄
从首仓开浇到全面收仓,从下水库到上水库,各项节点工程正接连告捷。国网新源新疆哈密抽水蓄能电站副总经理崔博涛说:“我们将加强统筹协调和资源保障,持续抓好工程建设的安全、质量和进度管理,全力推进后续工程建设和下闸蓄水等重点工作,确保各项关键节点按期完成,为电站全面投产发电奠定坚实的基础。”
据了解,哈密抽水蓄能电站总装机容量120万千瓦,安装4台30万千瓦抽水蓄能机组。目前正朝着2028年全面建成投运的目标稳步推进,未来将接入新疆电网,承担调峰、调频、调相、储能、系统备用和黑启动等功能,为新疆电网安全稳定运行和能源绿色转型注入强劲动力。
文|哈密市融媒体中心记者 郭子毅 通讯员 耿文浩
